Fiche système d'assainissement 2024
CASTELMAUROU COMMUNALE N°2
Réseau de type Séparatif
| Code de la STEP : | 0531117V004 |
|---|---|
| Nom du maître d'ouvrage de la STEP : | COMMUNE DE CASTELMAUROU |
| Nom de l'exploitant de la STEP : | VEOLIA EAU - COMPAGNIE GENERALE DES EAUX |
| Date de mise en service : | 01 juillet 2007 |
| Date de mise hors service : | - |
| Niveau de traitement : | Secondaire bio (Ntk, Ngl et Pt bio) |
| Capacité : | 4 200 éq-hab. |
Raccordements communaux 10%..100% |
|
STEP
| Charge nominale DBO5 : | 252 Kg/j |
|---|---|
| Charge nominale DCO : | 504 Kg/j |
| Charge nominale MES : | 378 Kg/j |

| Débit nominal temps sec : | 700 m3/j |
| Débit nominal temps pluie : | 855 m3/j |
| Filières EAU : |
File 1 : Stockage avant traitement, Prétraitements, Boues activées faible charge, aération p |
| Filières BOUE : |
File 1 : Table d'égouttage, Stockage boues liquides |
| Filières ODEUR : | - |
Point de rejet
| Coordonnées (Lambert 93) : | 583 826, 6 289 660 , Coordonnées établies (précision du décamètre) |
|---|---|
| Milieu récepteur : | Rivière : Le Girou Masse d'eau : Le Girou du confluent de l'Algans au confluent de l'Hers mort |
Chronologie des raccordements au réseau
Déployer
Observations SDDE 2024

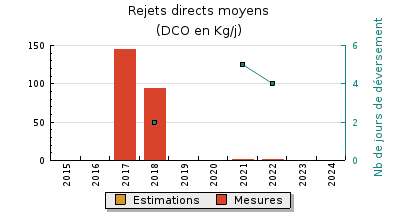

| Système de collecte : Le réseau d'assainissement est séparatif mais collecte des eaux parasites. Un diagnostic permanent est en fonctionnement depuis octobre 2021. Les eaux claires parasites permanentes représentent 15 à 20% du débit entrant de la station en temps sec. 1250 ml ont été curés de manière préventive et 7 désobstructions ont été réalisées en 2024. Une analyse de risque et défaillance sur le réseau a été réalisée en 2022. Des réhabilitations de réseau, passages caméra et tests à la fumée sont envisagés. Un problème de conception de réseau a été décelé rue Victor Hugo. Un bassin tampon de 415m3 permet de stocker le surplus de volume en entrée de station avant qu'il soit injecté dans la filière. En 2024, il n'y a eu aucun déversement depuis le trop plein de ce bassin. Le réseau d'assainissement dispose de 8 postes de refoulement dont un poste principal sur le site de l'ancienne station où se rejettent les sept autres. Ce poste principal reçoit une charge supérieure à 2000EH et ne dispose pas de trop plein. En cas de panne électrique il monte en charge et déborde par un tampon dans le champ au travers duquel les effluents rejoignent le ruisseau de Persin. Pour être en accord avec la réglementation, il devrait être équipé d'un trop plein avec mesure de débit. Ces huit postes sont curés 1 à 3 fois/an et les sous produits de curage sont acheminés vers Ginestous. Ils sont sous télésurveillance. |
|
| Station d'épuration : La station d'épuration est équipée d'une télésurveillance et d'un carnet de bord à jour. L'exploitation et l'entretien de la station sont corrects. Le taux de charge hydraulique moyen sur l'année 2024 est de 66% et la charge organique moyenne est de 45% (données VEOLIA). Les prétraitements fonctionnent correctement. Un pilotage avancé de l'aération a été mis en place en 2024 (Eagle). Les paramètres ont été affinés au fil de l'année pour optimiser le traitement et la consommation d'énergie. Ils sont régulièrement vérifiés. Les membranes d'une rampe d'aération ont été changées. La recirculation est régulée par plages horaires. Le coffret d'injection du chlorure ferrique a été remplacé en septembre. Les analyses process sont réalisées 1 fois/semaine. Les performances épuratoires sont conformes à l'arrêté préfectoral en vigueur. Tous les équipements liés à la réalisation des autosurveillances sont opérationnels et bien entretenus (préleveurs et débitmètres). Le manuel d'autosurveillance a été mis à jour au second semestre. |
|
| Sous produits : Les refus de dégrillage sont compactés, stockés en container puis évacués par Véolia Propreté en incinération à la SETMI (0.8 T en 2024). Les graisses sont envoyées dans un réacteur à graisse aéré et la biomasse produite est réinjectée dans le bassin d'aération. Les sables sont pompés occasionnellement par Véolia Eau et transférés à Toulouse Ginestous (pas d'évacuation en 2024). Les boues sont extraites régulièrement. Une presse à vis avec des bennes de stockage ont été installés à la place de la table d'égouttage. Le silo à boues n'est donc plus utilisé. La production de boues sur l'année 2024 est de 53.5 T de MS. Cette production de boues est supérieure à la production de boues théorique liée à la charge de la station. |

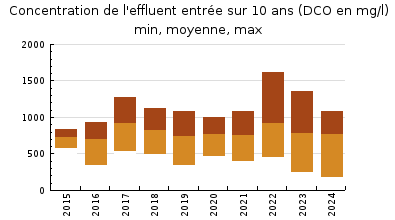

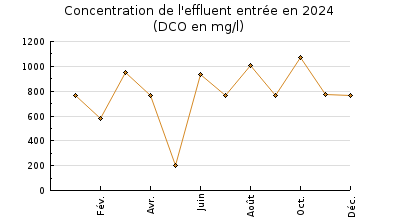

Données chiffrées

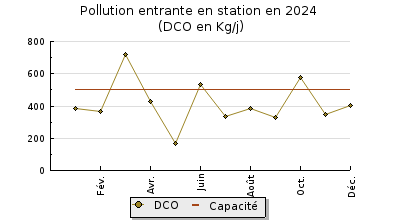

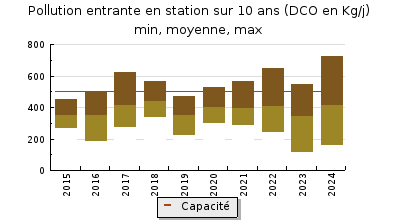

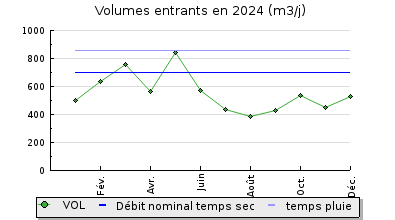

Les données présentées ci-dessous peuvent provenir des différentes STEP suivantes, liées au même système de collecte : 0531117V003 - CASTELMAUROU (COMMUNALE)Tableau de synthèse
Année d'activité 2024
| Paramètres | Pollution entrante | Rendement | Pollution sortante | |||
|---|---|---|---|---|---|---|
| Charge | % Capacité | Concentration | Charge | Concentration | ||
| VOL | 553 m3/j | 65 % | 600 m3/j | |||
| DBO5 | 127 Kg/j | 50 % | 236 mg/l | 99 % | 1,8 Kg/j | 3,0 mg/l |
| DCO | 415 Kg/j | 82 % | 779 mg/l | 97 % | 13 Kg/j | 23 mg/l |
| MES | 252 Kg/j | 461 mg/l | 99 % | 3,0 Kg/j | 4,8 mg/l | |
| NGL | 49 Kg/j | 89 mg/l | 98 % | 1,2 Kg/j | 2,0 mg/l | |
| NTK | 49 Kg/j | 88 mg/l | 98 % | 0,7 Kg/j | 1,2 mg/l | |
| PT | 5,4 Kg/j | 9,8 mg/l | 93 % | 0,4 Kg/j | 0,7 mg/l | |

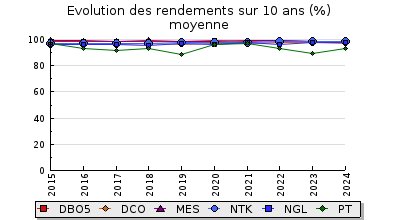

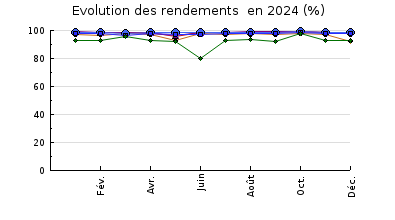

Indice de confiance
| 2015 | 2016 | 2017 | 2018 | 2019 | 2020 | 2021 | 2022 | 2023 | 2024 | ||
| 3/5 | 3/5 | 3/5 | 3/5 | 3/5 | 3/5 | 3/5 | 3/5 | 3/5 | 3/5 |

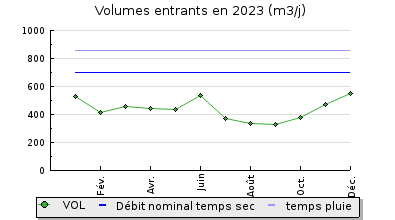

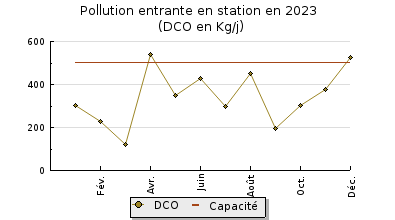

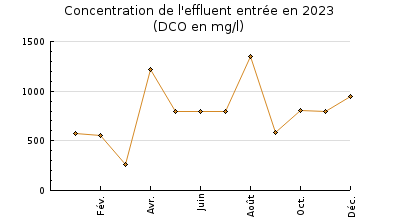

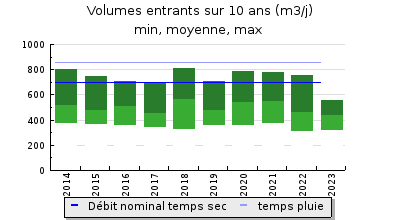

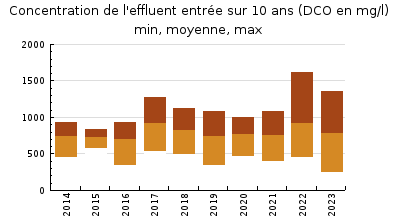

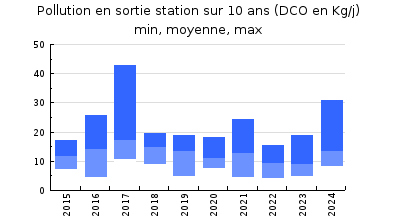

Pollution traitée

Pollution éliminée

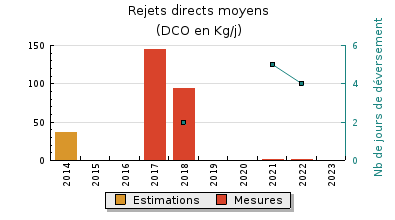

Pollution rejetée

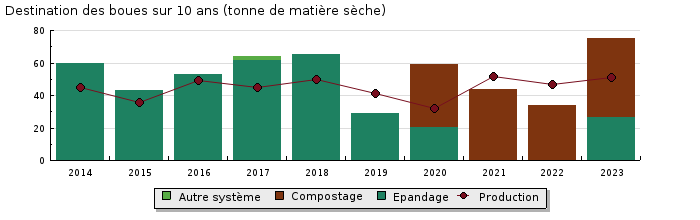

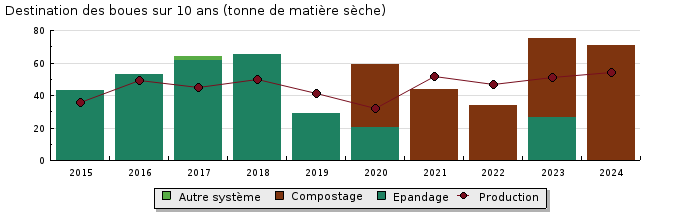

Production et destination des boues
Accès aux données
Pour le système d'assainissement "CASTELMAUROU COMMUNALE N°2" :
Pour l'ensemble des systèmes d'assainissement du bassin, les données historiques sont disponibles en téléchargement depuis la thématique "Usages et pressions polluantes domestiques et urbaines" ou sous forme d'archive depuis le catalogue de données.
Autre source d'informations : la fiche du Portail d'information sur l'assainissement collectif
